Zahlungsberechnung
5.10.1 Zweck
Die Zahlungsberechnung bildet die dritte Stufe des Rechnungsworkflows. Dabei wird der aus der Mengenermittlung stammende, geprüfte Rechnungsbetrag zugrunde gelegt und um die für das Gewerk konfigurierten kaufmännischen Konditionen - wie Nachlässe, Einbehalte, Sicherheiten und Skonti – bereinigt, um den zu zahlenden Betrag zu ermitteln. Zudem dient sie als Deckblatt für die Rechnung des Nachunternehmers und kann als PDF exportiert werden.
Hinweis: Dieser Bildschirm wird über die Schaltfläche „Lieferanteninformationen“ in der Phase „Messung“ aufgerufen und entspricht dem, was in früheren Dokumentationen als Lieferanteninformationsblatt oder Deckblatt für Subunternehmer bezeichnet wird.
5.10.2 Kopfdaten und Zahlungsbeträge

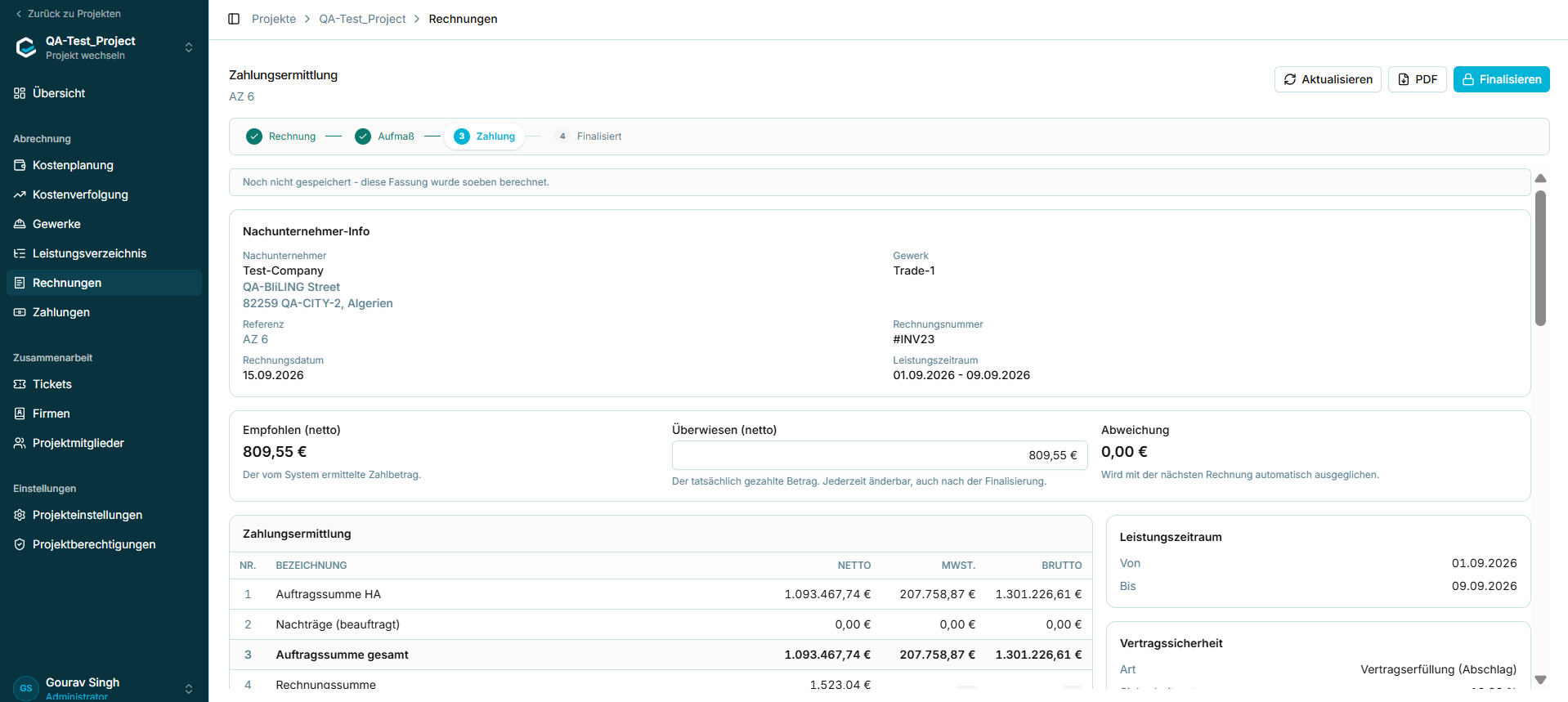

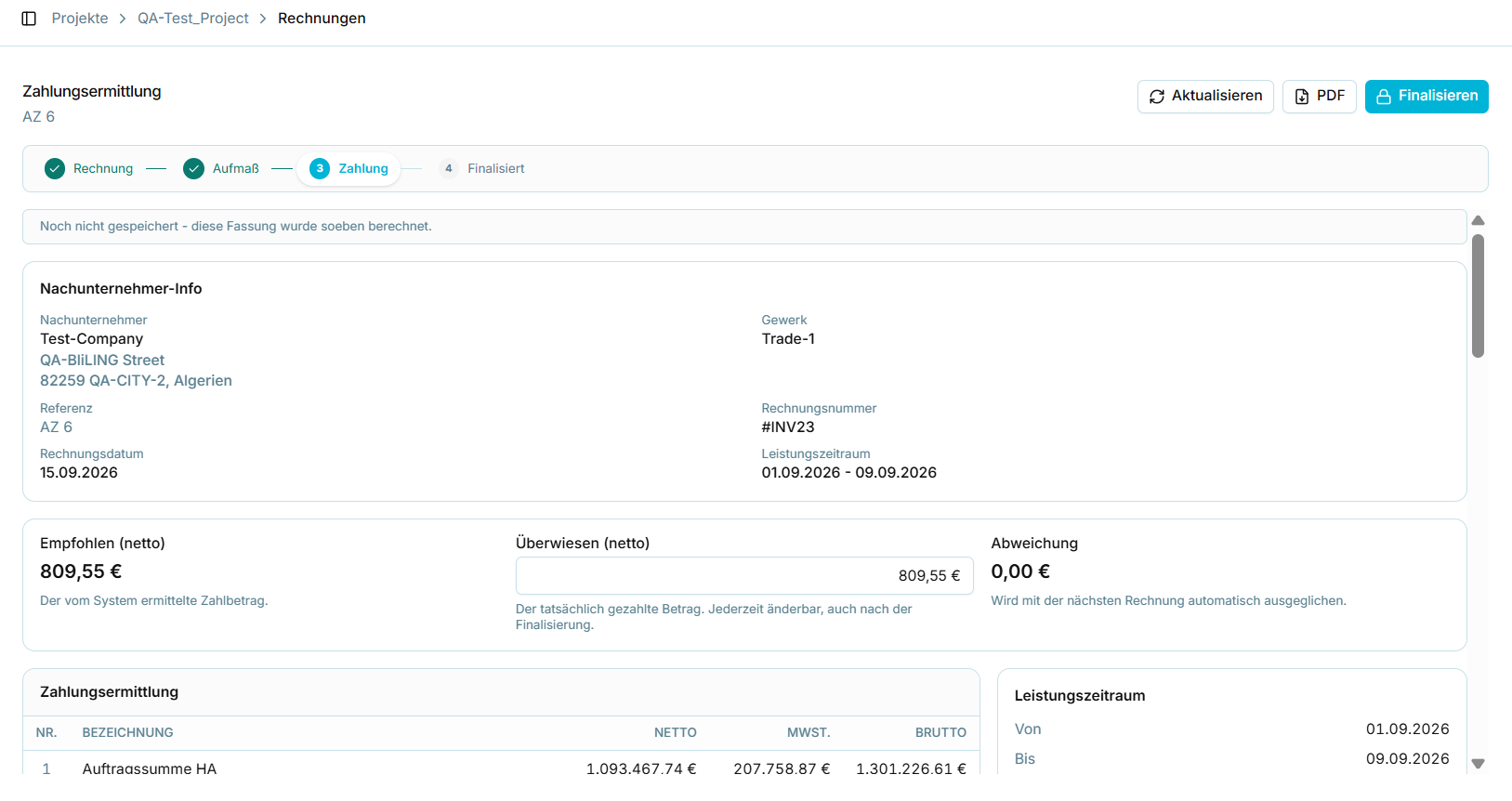

Abbildung 48 - Die Zahlungsberechnung
Der Kopfbereich enthält Angaben zum Subunternehmer, zum Gewerk, zur Referenz (Aktenzeichen), zur Rechnungsnummer, zum Rechnungsdatum sowie zum Leistungszeitraum. Als Steuerelemente stehen „Aktualisieren“, „PDF“ und „Abschließen“ zur Verfügung.
|
Karte |
Bedeutung |
|
Empfohlen (netto) |
Der vom System berechnete Zahlbetrag. |
|
Überwiesen (netto) |
Was der Auftraggeber tatsächlich gezahlt hat. Jederzeit bearbeitbar, auch nach der Finalisierung. |
|
Abweichung |
Differenz zwischen empfohlenem und überwiesenem Betrag. Wird automatisch mit der nächsten Rechnung verrechnet. |
Hinweis: Vor der Finalisierung ist das Feld „Übertragen“ hier bearbeitbar. Nach der Finalisierung ist es auf diesem Bildschirm schreibgeschützt und wird stattdessen auf dem Bildschirm „Zahlungen“ abgeglichen - siehe Abschnitte 5.10.8 und 5.11. In jedem Fall wird eine Zahlungsdifferenz mit der nächsten Rechnung verrechnet, anstatt eine bereits finalisierte Rechnung erneut zu öffnen.
5.10.3 Die Berechnungstabelle
Die Berechnung wird als nummerierte Zeilenfolge dargestellt, jeweils mit Spalten für den Nettobetrag, die Mehrwertsteuer und den Bruttobetrag. Es handelt sich um folgende Zeilen:
|
Nr. |
Zeile |
Anmerkungen |
|
1 |
Auftragssumme |
Vergebener Auftragswert. |
|
2 |
Nachträge (genehmigt) |
Genehmigte Nachträge. |
|
3 |
Gesamtauftragssumme |
Auftragssumme zuzüglich genehmigter Nachträge. |
|
4 |
Rechnungsbetrag |
Auf der Rechnung geltend gemachter Betrag. |
|
5 |
Geprüfter Rechnungsbetrag |
Durch das Aufmaß bestätigter Betrag. |
|
6 |
Nachlass |
Allgemeiner Nachlass aus dem Gewerk, abgezogen. |
|
7 |
Zwischensumme |
Geprüfter Betrag abzüglich Nachlass. |
|
8 |
Vertragserfüllungseinbehalt |
Vertragserfüllungssicherheit, abgezogen. |
|
9 |
Mängeleinbehalt |
Wird abgezogen, soweit zutreffend. |
|
10 |
Schäden |
Wird abgezogen, soweit zutreffend. |
|
11 |
Gegenforderungen |
Wird abgezogen, soweit zutreffend. |
|
12 |
Vorläufiger Einbehalt |
Wird abgezogen, soweit zutreffend. |
|
14 |
Korrektur |
Korrektur, die sich aus dem Aufmaß ergibt. |
|
15 |
Zwischensumme |
Laufende Summe nach Abzügen. |
|
16 |
Bereits freigegebene Zahlungen |
Kumulierter, auf früheren Rechnungen tatsächlich überwiesener Betrag, übernommen von der Maske Zahlungen — einschließlich etwaiger Über- oder Unterzahlungen. Siehe Abschnitt 5.11.5. |
|
17 |
Zahlbetrag |
Zahlbarer Betrag vor Skonto. |
|
18 |
Skonto |
Skonto aus dem Gewerk. |
|
19 |
Zahlbetrag nach Skonto |
Endgültig zahlbarer Betrag, mit dem Fälligkeitsdatum. |
In dem aufgezeichneten Beispiel löste sich die Sequenz wie folgt auf:
|
Schritt |
Wert |
|
Geprüfter Rechnungsbetrag |
1.755,00 € |
|
Abzüglich Nachlass von 2 % |
−35,10 € |
|
Zwischensumme |
1.719,90 € |
|
Abzüglich Vertragserfüllungseinbehalt von 10 % |
−171,99 € |
|
Empfohlene Zahlung (netto) |
1.547,91 € |
Achtung: Dieses Rechenbeispiel legt nahe, dass der Sicherheitseinbehalt auf die Zwischensumme nach Abzug des Rabatts angewendet wird und nicht auf den geprüften Rechnungsbetrag. Diese Interpretation stimmt zwar mit den vorliegenden Zahlen überein, beruht jedoch auf einem einzigen Beispiel. Lassen Sie die Reihenfolge der Berechnungsschritte vom Entwicklungsteam bestätigen, bevor diese als Tatsache dargestellt oder in Schulungen verwendet wird.
5.10.4 Vertragssicherheit
Ein Bereich neben der Berechnung fasst zusammen, wie die für den Handel konfigurierte Sicherheit angewendet wird.
|
Feld |
Bedeutung |
|
Geltungsbereich |
Auf welchen Rechnungstyp die Sicherheit angewendet wird, zum Beispiel Vertragserfüllung bei einer Abschlagsrechnung. |
|
Sicherheitssatz |
Am Gewerk konfigurierter Satz. |
|
Angewendeter Satz |
Tatsächlich auf diese Rechnung angewendeter Satz. |
|
Modus |
Wie die Sicherheit behandelt wird, zum Beispiel je Rechnung berechnet und einbehalten. |
|
Nachträge |
Ob Nachträge in die Berechnungsgrundlage einbezogen werden. |
|
Sicherheitseinbehalt |
Ob der Einbehalt aktiv ist. |
Ein zweiter Bereich zeigt die Berechnung der Sicherheit: den angewandten Prozentsatz, die erforderliche Sicherheit, etwaige hinterlegte Garantien sowie die daraus resultierende offene Sicherheit. Weiter unten wird der Betrag aufgeführt, der bei dieser Rechnung gedeckelt und einbehalten wurde.
Hinweis: In diesem Bereich werden die Einstellungen zur Vertragserfüllungssicherheit aus Abschnitt 5.6.5 im laufenden Betrieb wirksam – einschließlich der Frage, ob Nachträge in die Basis einbezogen werden (gesteuert durch die Einstellung „Mit Nachträgen“ beim jeweiligen Geschäft).
5.10.5 Rechnungsübersicht
Der Bereich „Rechnungsübersicht“ vergleicht Position für Position die vertraglich vereinbarten, die abgerechneten und die tatsächlich ermittelten Mengen. Mit den Optionen „Alle anzeigen“ und „LV-Überschreitung“ lässt sich zwischen der Anzeige aller Positionen und der Anzeige nur jener Positionen wechseln, bei denen die vertraglich vereinbarte Menge überschritten wurde.

Abbildung 49 - Die Rechnungsübersicht und die Zahlungspositionen
|
Spalte |
Inhalt |
|
OZ / Beschreibung |
Kennung und Beschreibung der Position. |
|
LV-Menge |
Vertraglich vereinbarte Menge. |
|
Rechnungsmenge |
Geltend gemachte Menge. |
|
Aufgemessene Menge |
Im Aufmaß anerkannte Menge. |
|
Abweichung / Abweichung % |
Differenz zwischen abgerechneter und aufgemessener Menge, als Menge und als Prozentwert. |
|
Rechnungsbetrag |
Wert der geltend gemachten Menge. |
|
Geprüfter Betrag |
Wert der aufgemessenen Menge. |
|
Korrektur |
Wertdifferenz zwischen geltend gemachtem und geprüftem Betrag. |
|
Kommentar |
Beim Aufmaß erfasster Kommentar. |
Die Summen für Rechnungsbetrag, geprüften Betrag, Abweichung und Abweichung in Prozent werden unterhalb der Positionen angezeigt. Ein Bereich für Zuschläge listet die Zuschläge für das Gewerk auf oder weist darauf hin, dass keine vorhanden sind.
Hinweis: Eine Korrektur kann sowohl positiv als auch negativ ausfallen. Übersteigt die gemessene Menge die in Rechnung gestellte Menge, so ist der verifizierte Wert höher als der Rechnungsbetrag, und die Korrektur erhöht den Zahlungsbetrag.
5.10.6 Ticketdetails
Unterhalb der Rechnungsübersicht sind die aus Tickets resultierenden Abzüge nach Kategorien aufgeführt, jeweils mit der Anzahl der Tickets und dem entsprechenden Wert.

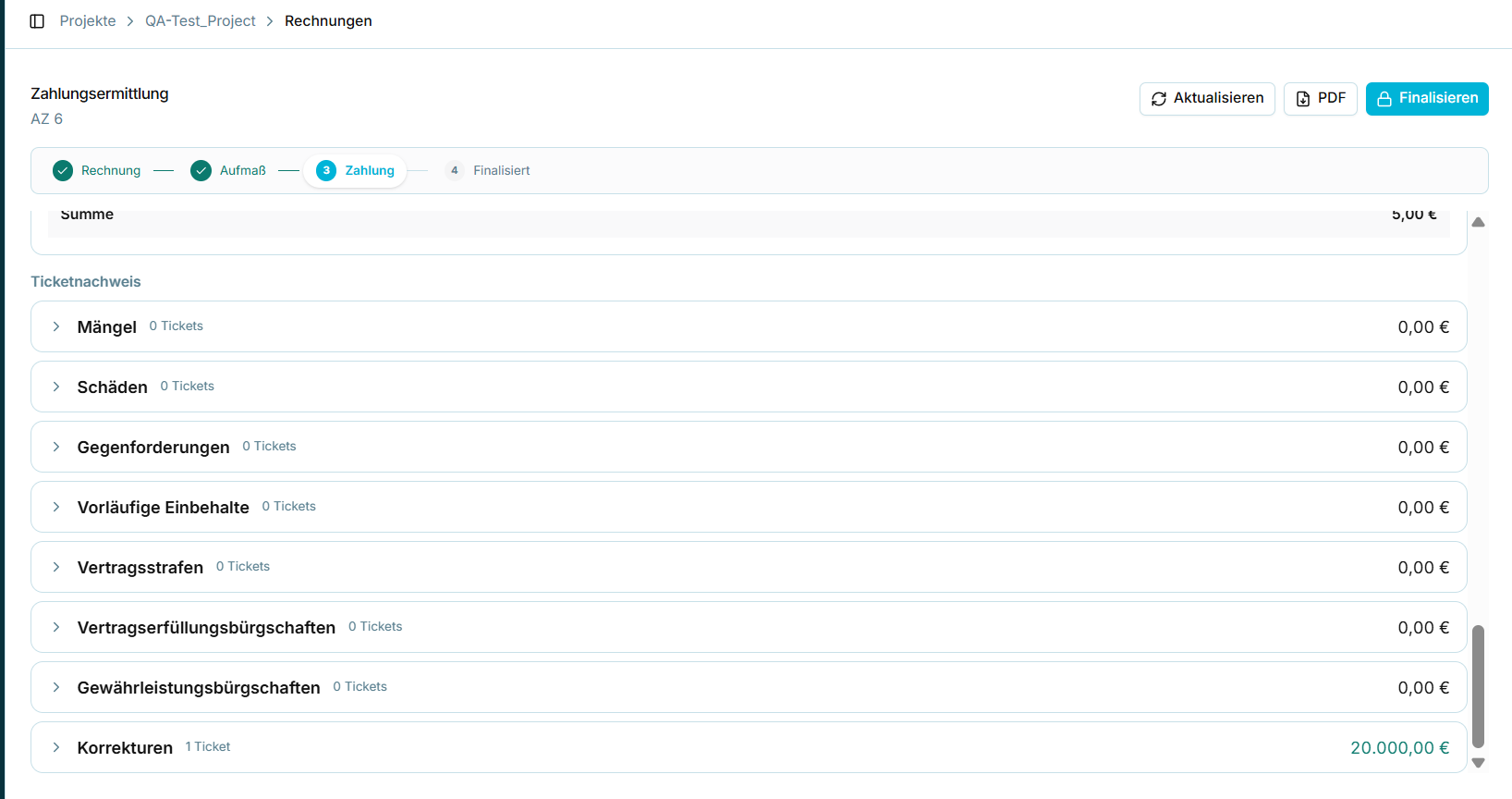

Abbildung 50 - Ticketdetails als Grundlage für die Zahlungsberechnung
Die betrachteten Kategorien sind: Mängel, Schäden, Gegenforderungen, vorläufige Einbehalte, Vertragsstrafen, Vertragserfüllungsbürgschaften, Gewährleistungsbürgschaften und Korrekturen. Jede dieser Kategorien lässt sich erweitern, um die zugrundeliegenden Tickets anzuzeigen.
Hinweis: Dies ist die Verknüpfung zwischen dem Ticket-Modul und der Abrechnung. Mehrere dieser Kategorien entsprechen direkt Abzugsposten in der Berechnungstabelle; ein für einen Auftrag erstelltes Ticket führt somit zu einem Abzug bei der nächsten Zahlung für diesen Auftrag.
Tickets werden im Ticket-Modul angelegt und kategorisiert; siehe Abschnitt 5.12. Nur Tickets mit dem Status „Genehmigt“ werden in diese Berechnung einbezogen.
5.10.7 Abschließen der Rechnung
Durch das Abschließen wird die Zahlungsberechnung vervollständigt und die Rechnung in Phase 4 überführt. Ein Bestätigungsdialog erläutert, was bei diesem Vorgang geschieht.

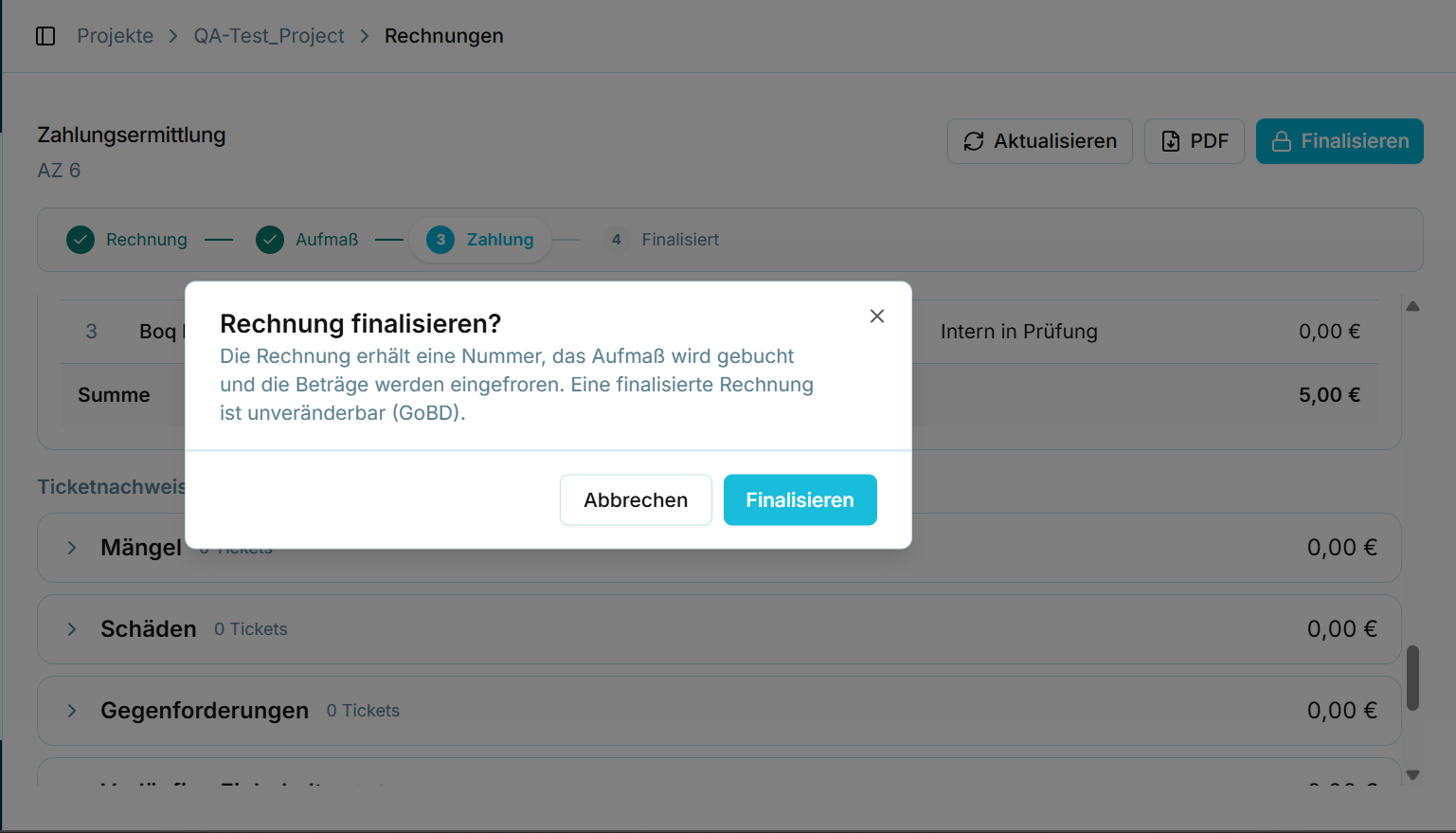

Abbildung 51 - Die Bestätigung des Abschlusses
|
Wirkung der Finalisierung |
Bedeutung |
|
Der Rechnung wird eine Nummer zugewiesen |
Die Rechnung erhält ihre dauerhafte Kennung. |
|
Das Aufmaß wird gebucht |
Die aufgemessenen Mengen werden festgeschrieben und fließen in die andernorts verwendeten kumulierten Werte ein. |
|
Die Summen werden eingefroren |
Die berechneten Beträge können sich nicht mehr ändern. |
|
Die Rechnung wird unveränderlich (GoBD) |
Die Unveränderlichkeit ist eine gesetzliche Anforderung nach den deutschen GoBD-Grundsätzen für die elektronische Buchführung und nicht bloß eine Einstellung der Anwendung. |
Achtung: Die Finalisierung kann vom Benutzer nicht rückgängig gemacht werden. Da die Unveränderlichkeit hier eine Compliance-Anforderung und kein bloßes Komfortmerkmal darstellt, sollte sie in Schulungen nicht als Vorgang beschrieben werden, der vom Support rückgängig gemacht werden kann. Klären Sie mit dem Entwicklungsteam ab, welche Maßnahmen – falls überhaupt möglich – bei einer irrtümlich finalisierten Rechnung ergriffen werden können.
Vor dem Abschluss der Berechnung wird ein Banner angezeigt, das darauf hinweist, dass die dargestellte Version gerade berechnet, aber noch nicht gespeichert wurde. Verwenden Sie „Aktualisieren“, um die Berechnung zu wiederholen, und „PDF“, um das Deckblatt zu exportieren.
5.10.8 Nach der Finalisierung

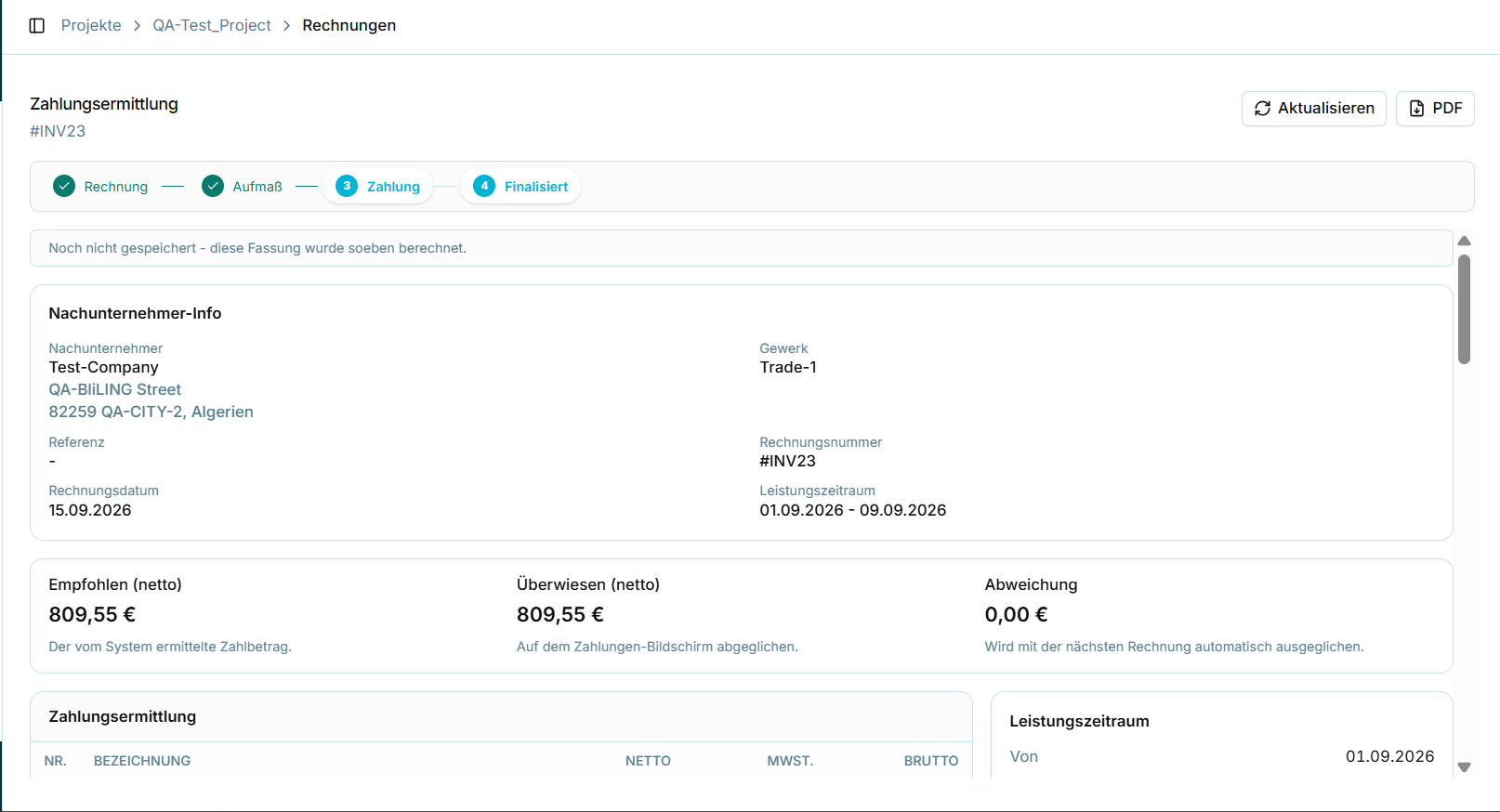

Abbildung 52 - Die Zahlungsberechnung nach der Finalisierung
-
Eine Bestätigungsmeldung nennt die Rechnung und deren AZ-Referenz.
-
Phase 4, „Abschließen“, wird im Workflow-Schrittindikator als abgeschlossen markiert.
-
Das Steuerelement „Abschließen“ wird aus der Kopfzeile entfernt; „Aktualisieren“ und „PDF“ bleiben erhalten.
-
Der übertragene Betrag kann auf diesem Bildschirm nicht mehr bearbeitet werden. Die Beschreibung ändert sich und weist darauf hin, dass der Betrag auf dem Bildschirm „Zahlungen“ abgeglichen wird.
Hinweis: Dies ist eine wichtige Korrektur bezüglich des Verhaltens des Feldes „Überwiesener Betrag“. Vor der Finalisierung lässt es sich direkt in der Zahlungsberechnung bearbeiten. Nach der Finalisierung ist der Betrag zwar weiterhin anpassbar, jedoch nur über die in Abschnitt 5.11 beschriebene Zahlungsmaske. Die Möglichkeit, den tatsächlich gezahlten Betrag zu erfassen, wurde also verlagert, nicht entfernt.
